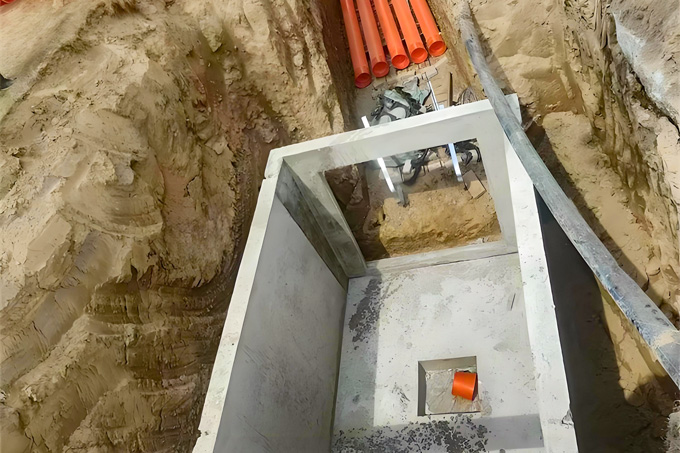

預制裝配式電力檢查井設計方案及模具
發布日期:2025-05-30 15:29 作者:瑪納
預制裝配式混凝土檢查井作為一種高效且可靠的市政基礎設施,已在國內外市政工程中得到廣泛應用,尤其在污水、雨水排水系統及城市基礎設施建設中,展現出了顯著優勢。隨著技術的不斷進步和市場需求的持續增長,預制檢查井的設計、生產和施工技術逐漸趨于成熟,且在國內市場的發展勢頭迅猛。
1 預制裝配式混凝土檢查井設計原則
1)受力分析。 確保預制檢查井在投入使用后,具備足夠的承載能力和穩定性,能夠有效抵抗外部負荷,保證長期安全運行。
2)材質選用。 優 先選擇高強 度、耐腐蝕的混凝土材料,以提升檢查井的耐久性,延長其使用壽命并減少維護頻率。
3)結構優化。 通過科學的結構設計和模塊化組合方式,優化整體布局,提高施工效率,從而降低項目成本。
4)經濟效益。 在確保結構質量和功能性要求的前提下,精細化生產和運輸流程,降低成本,推動項目的可持續發展,最大化資源利用效率。

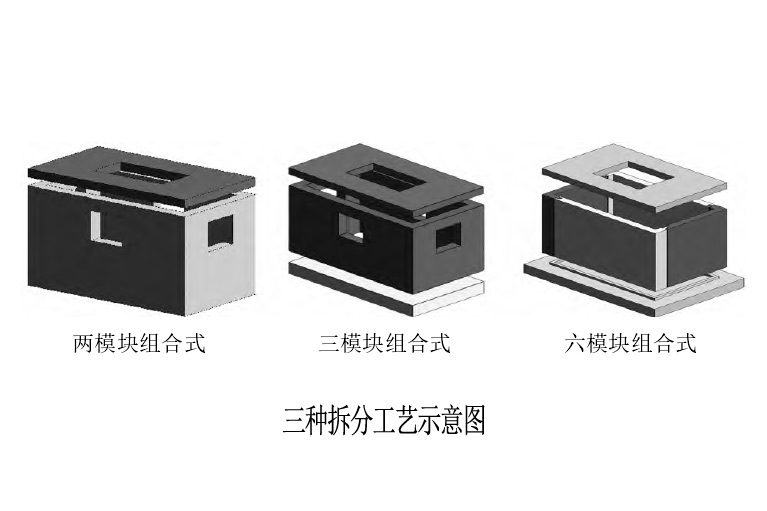

2 預制裝配式混凝土檢查井分塊方案
2.1 兩模塊組合式
重量:底板與側壁的組合體約 28 t,蓋板約 5 t
運輸:1 個 /輛
工藝流程:井預制 - 放樣 - 基坑開挖 -墊層施工 - 運輸 - 吊裝 -防水處理
安裝效率:安裝一座井需 1 小時
吊裝設備:兩臺 80 T
綜合單價:5.5萬
2.2 三模塊組合式
重量:底板約 11 t,一體化側壁約 17 t,蓋板約 5 t
運輸:1 個/輛
工藝流程:井預制 - 放樣 - 基坑開挖 - 墊層施工 - 運輸 - 吊裝 - 防水處理
安裝效率:安裝一座井需 2 小時
吊裝設備:80 T
綜合單價:5.4萬
2.3 六模塊組合式
重量:底板約 11 t,側壁( 長邊)約 4. 5 t,側壁( 短邊)約 4 t,蓋板約 5 t
運輸:1.5 個 /輛
工藝流程:井預制 - 放樣 - 基坑開挖 -墊層施工 - 運輸 - 吊裝 -支撐 - 后澆帶鋼筋綁扎 -支模 - 澆筑 - 養護 - 拆模 -拼縫防水施工 - 養護
安裝效率:安裝一座井需 7 天
吊裝設備:50 T
綜合單價:6萬
- 上一篇:2025鄭州筑博會 完美收官 期待未來更多精彩
- 下一篇:沒有資料
